  尤其是小白,一提到装修根本不知道从何处下手。别慌,智美创联来帮你,被问了800遍的装修流程,超详细版为你整理出来啦!

  装修开始前,要对自己的预算、需求、风格进行详细的规划,并跟家人达成共识,避免后续意见不统一延误装修进度,还需要找到合适的装修公司进行初步的咨询和报价。

  厦门智美创联,专业的装修服务团队,提供一站式装修服务,可以免费咨询装修方案及提供报价。

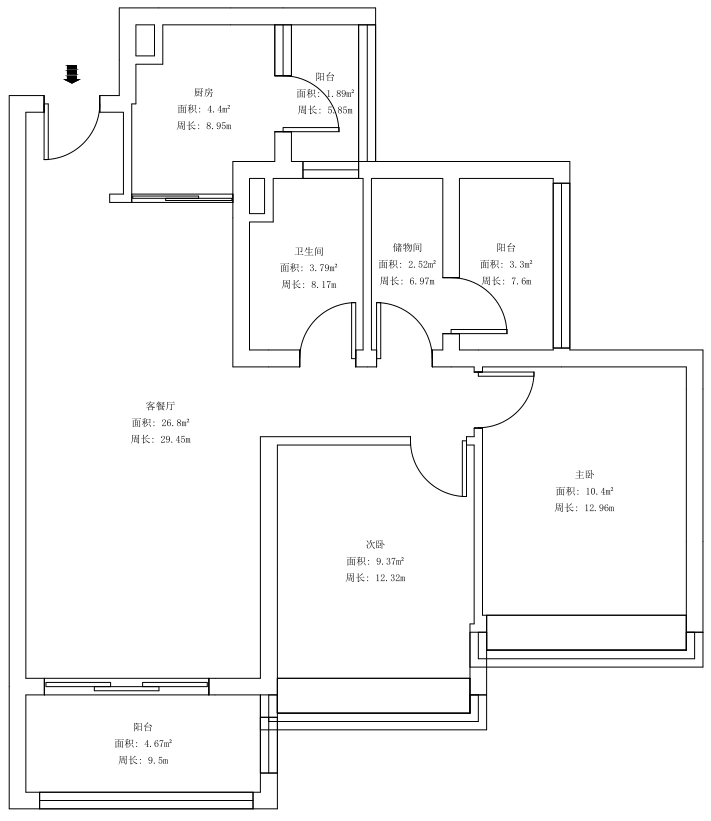

  前期规划完毕后,可约设计师上门精准测量房屋尺寸的信息,并与设计师一起讨论装修方案,包括自己的个性化需求、平面布局、色彩搭配、材料选择等。

  根据设计的方案,开始采购所需要的建材,要做足功课,货比三家,选择质量好,高性价比的材料,并与装修公司确认装修交付的时间。

  找了全包的装修团队,装修公司也会负责采购大部分的装修材料,业主可以脱手。

  智美创联作为一站式装修服务平台,提供质量上乘的材料,例如铝板材,蜂窝铝芯耐磨抗压,防水防潮,工厂源头质量保证。

  施工阶段大体分为:墙体改造与水电改造、瓦工建造、木漆工程。整个阶段做完最少需要45天时间。

  ·水电交底:耗时半天,与水电工程师进行交底,首先要确定好各种大件家电、家具的使用方式与摆放位置,在此基础上在确定水电布局和管线走向。

  ·水电改造:耗时5-8天,在墙面进行开槽,对原有水电管线改造和新水电管线的预埋敷设。

  ·水电验收:耗时半天,与水电工程师进行水电工程的验收和测试,水路通过打压器进行测试,电路用万用表进行检查。

  ·瓦工交底:耗时半天, 把各项需求都沟通清楚,如卫生间厨房是都墙地通铺、瓷砖铺设排版的方式、确认地漏位置等。

  ·贴砖前墙面、地面水泥找平:耗时3-5天,将墙面、地面进行水泥找平处理,为贴砖做准备。

  ·做防水处理,闭水试验:耗时3-4天,对需要防水的区域进行防水处理,并进行闭水试验,时间在24-48小时最为合适,高度在3-5cm,记得做好水位标记,做闭水试验时要和楼下的邻居提前沟通一声。

  ·贴墙地砖:耗时4-5天对墙面地面进行开槽,进行墙面贴砖工作,注意施工质量和砖缝的处理。

  在施工完成后,全部的家具就可以进场安装了,同时也可以对整个家进行软装布置,选择家具、窗帘、灯具等,搭配整体风格,并注意细节的处理。

  装修结束后,进行彻底的清洁和整理。与装修公司进行最终验收,确保工程质量合格。

  装修是一个耗时又耗费心力的事情,希望熟悉整个装修流程,会让装修小白更有把握,装出自己想要的家居风格~返回搜狐,查看更多
